구조 성능 · 시공성 · 생산성 · 실증 시험
참고 HTML의 박스 구성과 글자 체계만 반영하고, 내용은 Slim-Box 기술 자료 기준으로 다시 정리한 페이지입니다. 역레이커 삭제를 위한 구조적 특성, 고강도 강재 조합, 시공을 고려한 형상, One-Stop 생산, 그리고 POSCO 협업 및 영구벽체 합벽 CIP 시험 계획까지 한 흐름으로 보여줍니다.
자료의 핵심 숫자와 메시지를 먼저 볼 수 있도록 요약했습니다.
기존 부재와 Slim-Box를 비교해 자유장 확보 가능성과 고강도 강재 적용 범위를 정리했습니다.

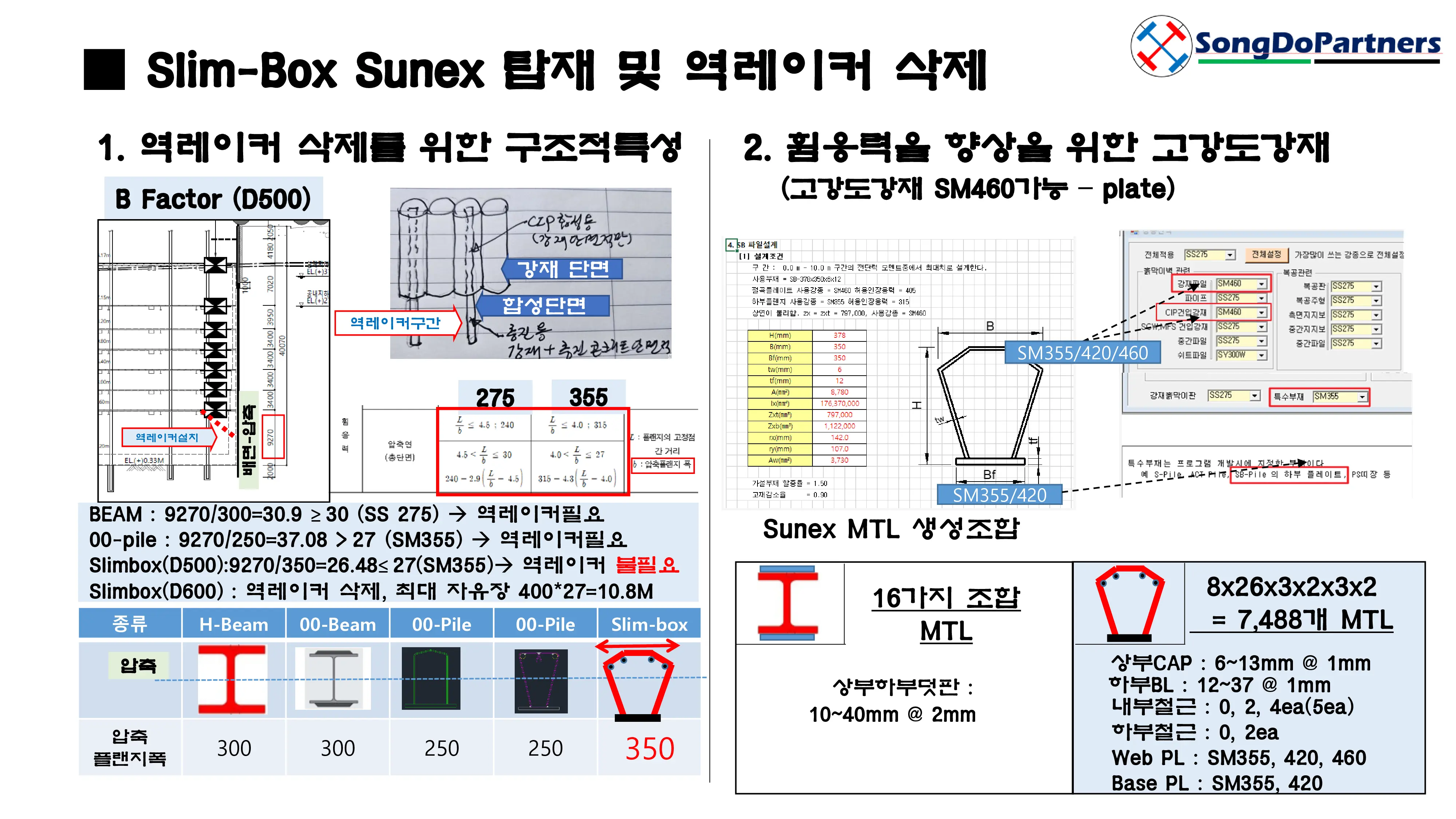

| Sunex MTL 생성조합 | 16가지 조합 MTL / 8 × 26 × 3 × 2 × 3 × 2 = 7,488개 MTL |
|---|---|
| 기술 방향 | 자유장 확대 + 강재 강도 조합 확장 + 설계 대응성 향상 |
구조 성능뿐 아니라 제작성과 시공성을 함께 고려한 Slim-Box 단면 개념입니다.
역레이커의 공기 및 경제성을 기준으로 정리하고, 각 항목별 해결책을 추가한 표입니다.
| 구분 | 항목 | 공기 측면 | 경제성 측면 | 해결책 |
|---|---|---|---|---|
| 장점 | 하부 작업공간 확보 | 굴착, 토사반출, 장비 이동이 비교적 원활해져 일부 구간에서 작업 속도를 높일 수 있습니다. | 작업 간섭 감소로 장비 운영 효율이 좋아지면 간접비 절감에 도움이 될 수 있습니다. | 해결책: 작업 동선, 장비 진입로, 토사 반출 경로를 사전에 계획하여 실제 공기 단축 효과가 나오도록 배치 계획을 최적화합니다. |
| 장점 | 국부적 대안 적용 가능 | 일반 스트럿 설치가 어려운 구간을 우회할 수 있어 전체 공정 지연을 줄이는 데 유리할 수 있습니다. | 공법 변경 없이 문제 구간만 보완하면 전체 재시공이나 대규모 설계 변경 비용을 줄일 수 있습니다. | 해결책: 전 구간이 아니라 간섭이 큰 국부 구간에만 선택 적용하여 효과는 확보하고 추가 비용은 최소화합니다. |
| 장점 | 탑다운 공정과 연계 가능 | 상부 슬래브나 선시공 구조체를 활용할 수 있으면 일부 단계에서 공정 연결이 매끄러워질 수 있습니다. | 기존 구조체를 지지점으로 활용할 수 있다면 별도 임시 지보재 물량을 일부 줄일 가능성이 있습니다. | 해결책: 슬래브 강도 발현 시점, 지지 가능 하중, 시공순서를 사전에 검토하여 탑다운 공정표와 구조 검토를 연계합니다. |
| 단점 | 설치 상세 복잡 | 일반 스트럿보다 설치 위치, 각도, 접합 조건 검토가 많아져 초기 공정이 늦어질 수 있습니다. | 상세 설계, 검토, 접합부 보강 비용이 증가할 가능성이 큽니다. | 해결책: 표준 접합 디테일을 미리 마련하고, 설치 각도·브라켓 형식·보강 범위를 표준화하여 설계 및 시공 시간을 줄입니다. |
| 단점 | 시공 정밀도 요구 | 오차 관리와 단계별 확인이 중요해 설치 시간이 늘어나고 공정 관리 부담이 커질 수 있습니다. | 정밀 시공과 품질관리 필요로 노무비 및 관리비가 상승할 수 있습니다. | 해결책: 기준점 관리, 설치 전 가조립 검토, 단계별 계측 및 시공 체크리스트를 운영하여 재시공과 오차 누적을 줄입니다. |
| 단점 | 선행 공정 의존성 | 기대는 슬래브나 보가 먼저 확보되어야 하므로 시공순서 제약이 생기고 병행 작업이 제한될 수 있습니다. | 선행 구조체 보강이나 조기 시공이 필요하면 추가 비용이 발생할 수 있습니다. | 해결책: 선행 구조체의 강도 발현 일정과 보강 범위를 반영한 공정표를 작성하고, 필요 시 임시 보강재를 병행 검토합니다. |
| 단점 | 해체 및 후속공정 간섭 | 굴착 후 해체 과정이 추가되어 후속 철근·거푸집·설비 공정과 충돌할 수 있습니다. | 설치뿐 아니라 해체 비용까지 반영해야 하므로 총공사비가 증가할 수 있습니다. | 해결책: 해체 시점과 후속 공정 착수 시점을 통합 검토하고, 분절 해체 또는 공정 구역 분할로 간섭을 최소화합니다. |
| 단점 | 표준화 부족 | 현장별 조건에 따라 맞춤 검토가 필요해 공정 예측성이 떨어질 수 있습니다. | 일반 스트럿보다 표준화·반복성이 낮아 자재 및 시공 단가가 불리할 수 있습니다. | 해결책: 유사 현장 사례를 기반으로 부재 규격, 접합 형식, 시공 절차를 유형화하여 반복 적용 가능한 사내 기준안을 구축합니다. |
역레이커의 공기 및 경제성을 기준으로 정리하고, 각 항목별 해결책을 추가한 표입니다.
공기 및 경제성 관점에서 역레이커를 유지한 채 최적화하는 방안과, 역레이커를 삭제하고 다른 지보체계로 대체하는 방안을 비교 정리한 보고서입니다.
| 비교 항목 | 역레이커 유지 + 개선 | 역레이커 삭제 + 대체지지 |
|---|---|---|
| 공기 | 국부 문제 해결에는 빠를 수 있으나, 내부 간섭과 해체 작업으로 전체 공정은 늘어날 수 있음 | 보통 더 유리하며, 장비 동선 확보와 병행 시공으로 전체 공정 단축 가능 |
| 경제성 | 소수 구간 국부 보강이면 유리할 수 있으나, 해체·보강·간섭 비용이 누적될 수 있음 | 보통 더 유리하며, 장기적으로 작업 효율 개선과 간접비 절감 가능 |
| 시공성 | 내부 간섭이 지속되고, 굴착·방수·기초 시공에 제약 발생 | 장비·자재 동선이 좋아지고 후속 공정 연계가 쉬움 |
| 방수/슬래브 시공 | 관통부, 보강부, 후처리 부담이 큼 | 비교적 단순하며 후속 공정 계획 수립이 수월함 |
| 추천 상황 | 앵커 불가, 모서리·편심 구간 등 국부 보강, 대규모 설계변경 부담이 큰 경우 | 탑다운 슬래브 지보 가능, 내부 작업 공간 확보가 중요한 경우 |
설계 변경은 적지만 내부 간섭이 계속되고, 공기와 경제성 개선 폭은 제한적일 수 있습니다.
국부 구간만 유지하여 설계 변경 부담을 줄이면서도 시공성을 개선할 수 있어 가장 현실적인 대안이 되는 경우가 많습니다.
조건이 맞으면 가장 좋은 결과를 기대할 수 있으며, 특히 깊은 굴착과 병행 시공이 중요한 현장에서 유리합니다.
기본 원칙: 가능하면 역레이커를 삭제하는 방향이 공기와 경제성에 더 좋은 결과를 만들 가능성이 큽니다.
예외: 삭제를 위해 벽체 증두께, 슬래브 증두께, 추가 기둥, 대규모 설계 변경이 필요하다면, 역레이커를 일부 유지하는 편이 오히려 공기와 비용을 절약할 수 있습니다.
실무 권장안: 전면 유지(A안)와 전면 삭제(C안) 사이에서, 국부 최소화(B안)가 가장 현실적이고 균형 잡힌 해법이 되는 경우가 많습니다.

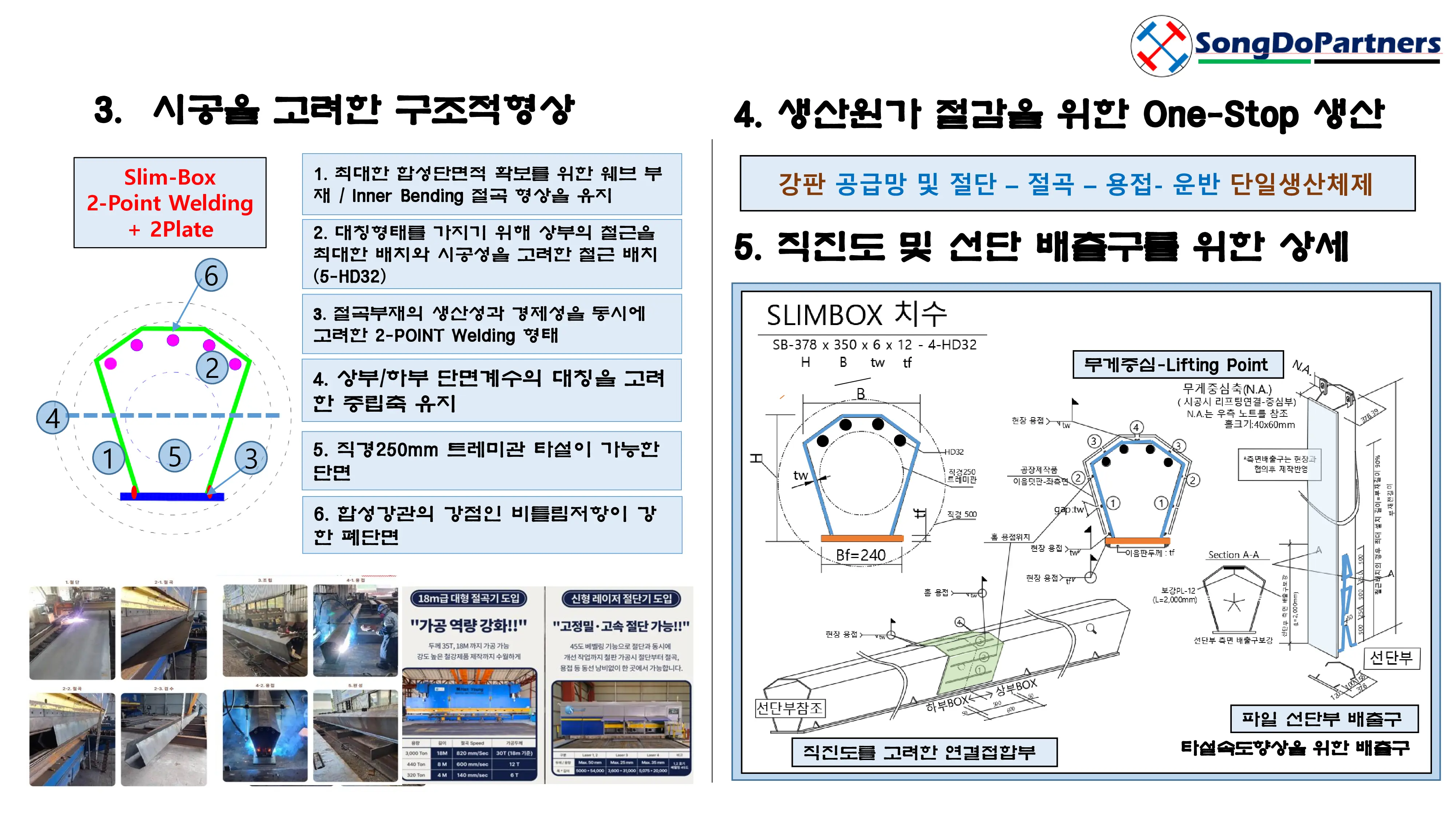

현장 설치 정밀도와 타설 효율을 높이기 위한 상세 요소입니다.

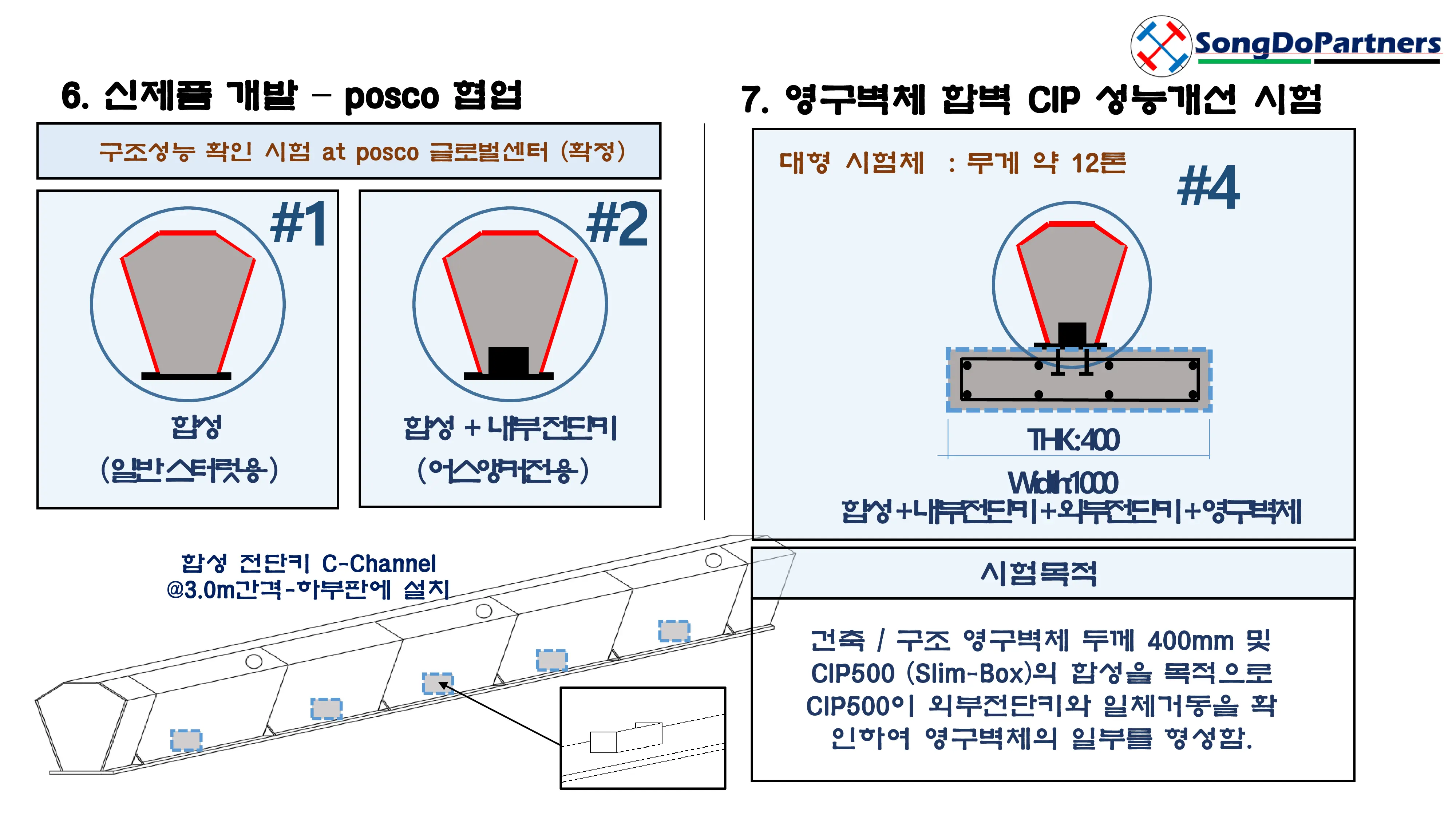

POSCO 협업 시험과 영구벽체 합벽 CIP 성능개선 시험을 통해 구조 성능과 합성 거동을 검증합니다.
| #1 | 합성 (일반 스트럿용) |
|---|---|
| #2 | 합성 + 내부전단키 (어스앵커 전용) |
| #4 | 합성 + 내부전단키 + 외부전단키 + 영구벽체 |
| 시험체 규모 | 대형 시험체 무게 약 12톤 |
