왜 실시간 공정이 필요한가

철골제작장과 건설현장이 실시간 공정을 공유하기가 어렵나?

  • 제작조립과정 부재제작이 현재 어디까지 제작되었는지 제작장에 매일 확인해야지
  • 철골운송과정 현장작업일정에 맞춰 운송스케쥴이 계속바뀌는걸 제제작장과 협의해야해
  • 철골설치과정 철골이 설치가 되었는지? 공정상 얼마나 되었는지 어떻게 알지
운영 시스템 소개

SPTEP

S-Steel / P-Production / T-Transport / E-Erection / P-Platform

철골 생산(Steel Production), 운송(Transport), 현장 설치(Erection) 전 과정을
하나의 플랫폼(Platform)에서 통합 관리하는 운영 시스템

Firestore 실시간 동기화 운송차수 원본/조정 관리 25톤 적재 최적화 설치 마킹 기반 진척률 권한 기반 협업 멀티 공장 운영 Fast Modal Viewer

1. 시스템 소개

통합 운영 시스템

SPTEP는 철골 생산, 운송, 현장 설치 전 과정을 하나의 플랫폼에서 연결하여 관리합니다. 초기 계획 단계부터 생산 공정, 운송차수, 설치 순서를 함께 고려하여 공정 흐름을 단절 없이 운영하고 전체 프로젝트 효율을 최적화합니다.

주요 목적

  • 생산–운송–설치 공정 통합
  • 운송차수 및 물량 최적화
  • 설치 기준 진척률 관리
  • Firestore 기반 실시간 동기화
  • 권한 기반 협업 운영

핵심 운영 흐름

  • 초기 운송차수계획 → 설치 순서 예측
  • 생산 공정 선제 구성
  • 물량 기반 운송 최적화(25톤 기준)
  • 설치 마킹 기반 실시간 진척률
  • 실시간 공유로 협업 안정화

2. INDEX

Firestore 실시간 공유

SPTEP는 Firestore 기반 실시간 동기화를 중심으로 운영됩니다. 공정표 전체 데이터가 저장되고 변경 즉시 모든 사용자 화면에 동기화되어, 공장(생산)·물류(운송)·현장(설치)이 동일한 최신 데이터를 동시에 확인합니다.

Firebase
Cloud Firestore 실시간 동기화
  • 공정표 전체 실시간 동기화
  • 생산·운송·설치 데이터 통합 관리
  • 설치 완료 기준 진척률 자동 계산
  • 프로젝트 참여자 동일 정보 사용
  • 권한 기반 접근 제어
핵심 메시지: 입력 즉시 공유되고, 모두가 같은 공정표를 보고 운영합니다.

3. S — Steel

부재(기둥) 기준 관리

SPTEP는 철골 부재(기둥) 기준으로 전체 공정을 관리합니다. 부재 고유 ID를 기준으로 생산 → 운송 → 설치 전 과정을 연결하여 동일 기준 데이터를 유지합니다.

4. P — Production

멀티 공장 + 대량생산

생산 공정은 생산성 향상을 위해 커팅 공정과 조립 공정을 분리 운영하며, 기둥조립은 Roll Beam / BH Beam 기반 끼움 방식으로 대량생산 체계를 구성합니다.

✏️ 일일 입력 1. 주기둥커팅유석철강(충주공장) 2. 소부재커팅유석철강(오창공장) 3. 주기둥조립유석철강(음성공장) 4. 소부재조립유석철강(음성공장) 5. 현장배송유석철강(음성공장) 6. 현장설치진흥기업

공정 분리 생산 구조

  • 커팅 공장: 기둥커팅 / 소부재커팅
  • 조립 공장: 기둥조립 / 소부재조립
  • 절단 공정 전문화로 병목 최소화
  • 대기시간 감소, 생산 리드타임 단축

기둥조립 대량생산 방식

  • Roll Beam 또는 BH Beam 기반
  • 끼움 방식 조립, 표준화된 반복 생산
  • 제작 시간 단축, 품질 편차 최소화
일일 입력 단계(6) 기둥커팅 · 소부재커팅 · 기둥조립 · 소부재조립 · 현장운송 · 현장설치
상태값 예정 · 진행중 · 완료 · 지연

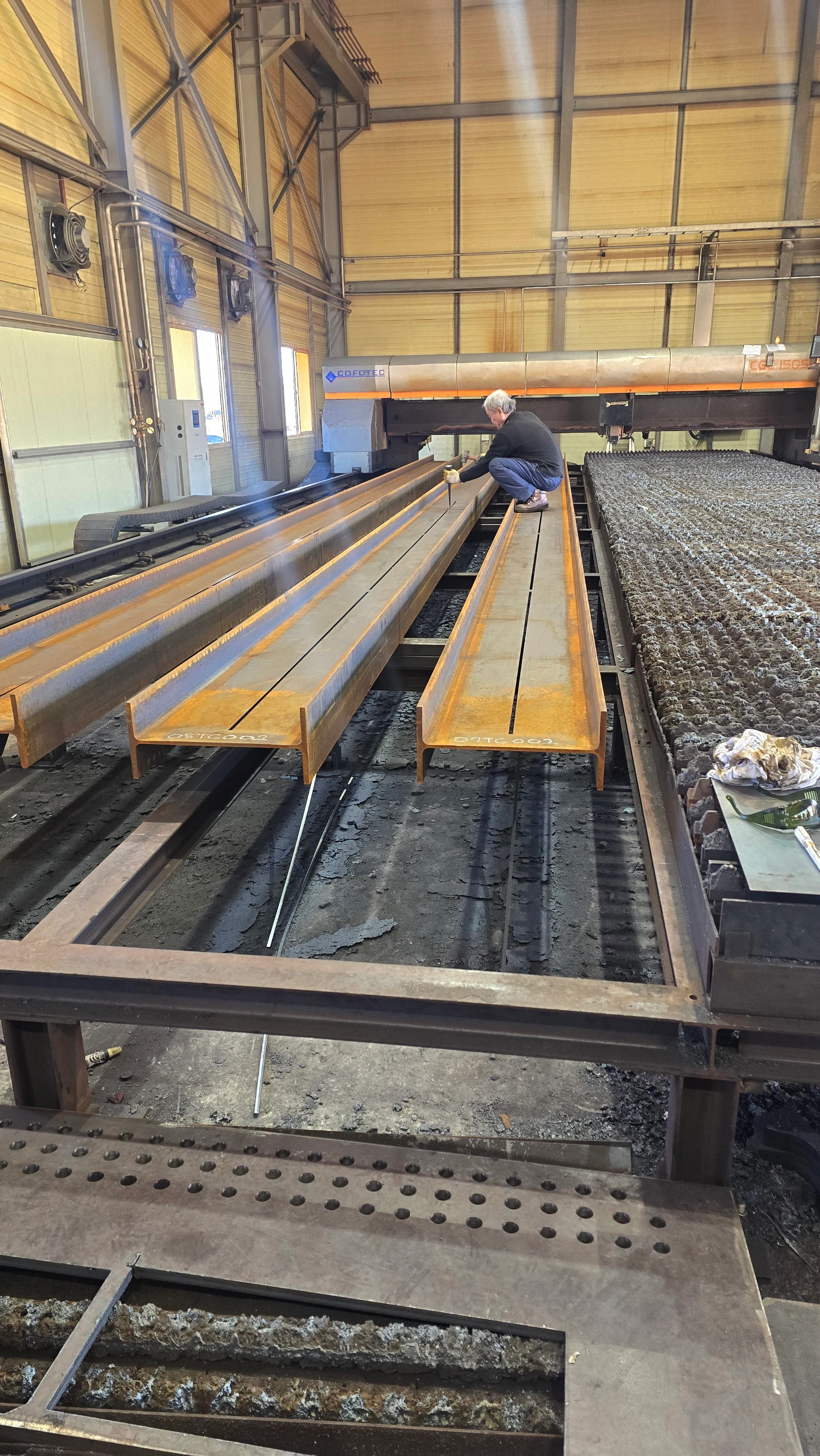

기둥 커팅 공정
기둥커팅 공정(별도 커팅 공장 운영)

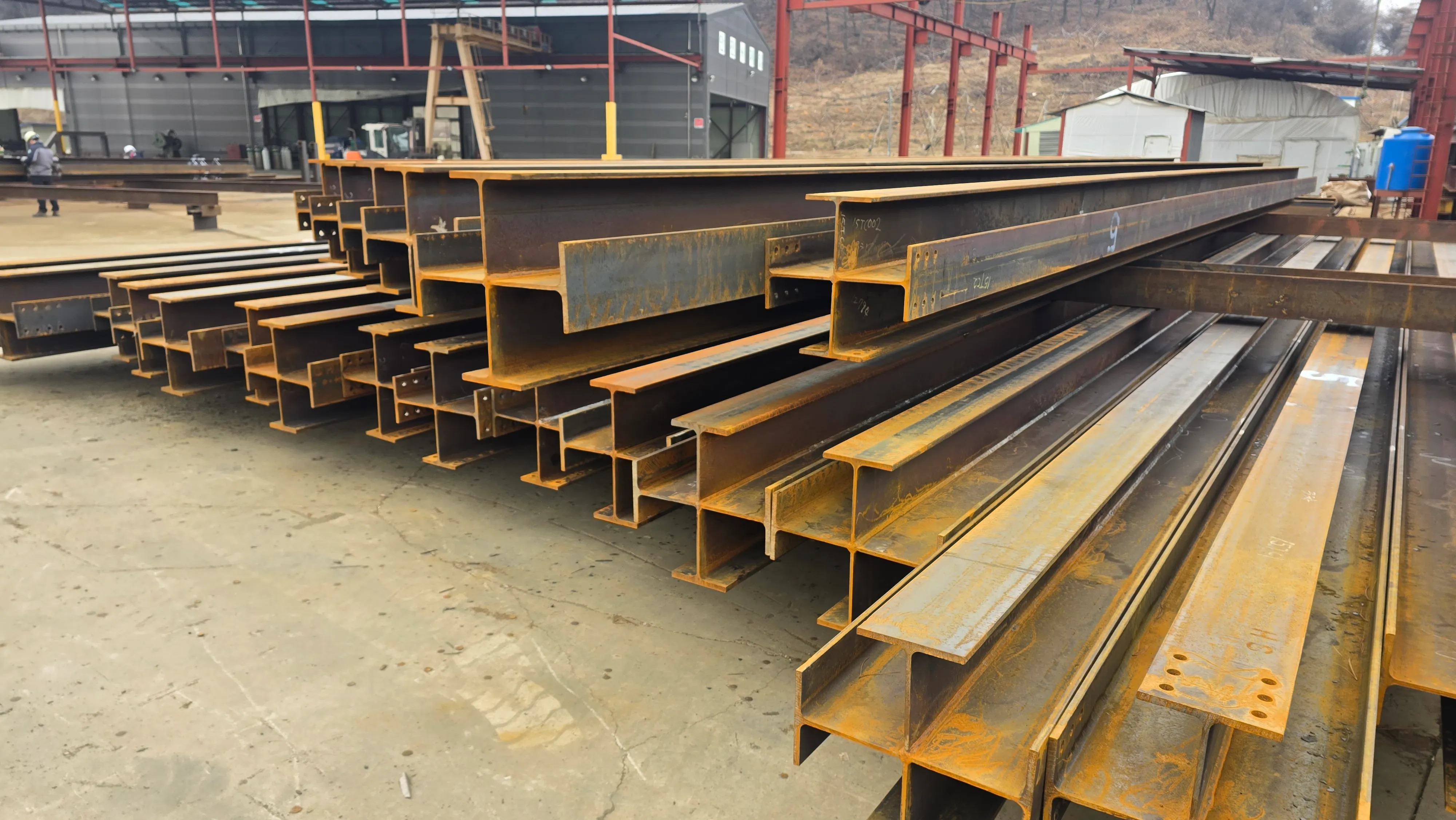

기둥 조립 공정
기둥조립 공정(조립 공장 운영)

5. T — Transport

원본/조정 차수 + 25톤 최적화

운송은 차수(Trip) 단위로 계획되며, 설치 순서 및 공정표 구성의 기준 데이터로 활용됩니다. 제작 초기 물량산정을 통해 차량 적재 중량을 사전에 계산하고 25톤 기준으로 운송차수를 최적화합니다.

운송차수계획 (원본)

  • 차수(Trip) 단위로 계획
  • 제작 완료된 부재만 차수 배정
  • 원본 차수표는 기준 집계 데이터로 유지

조정운송차수계획

  • 현장/제작 일정 변경 시 조정 가능
  • 원본 계획을 유지하고 조정 계획을 별도 관리
  • 원본 대비 증감 표시로 차이 즉시 파악
표시 방식 증가: 9개 (+1) · 감소: 9개 (-2) · 변경 없음: 9개
의미 "9개 (+1)" = 조정 후 수량 9개, 원본 대비 1개 증가
기준 고정 표시 기준은 반드시 원본 차수표로 고정 (표시 기준 혼합 금지)

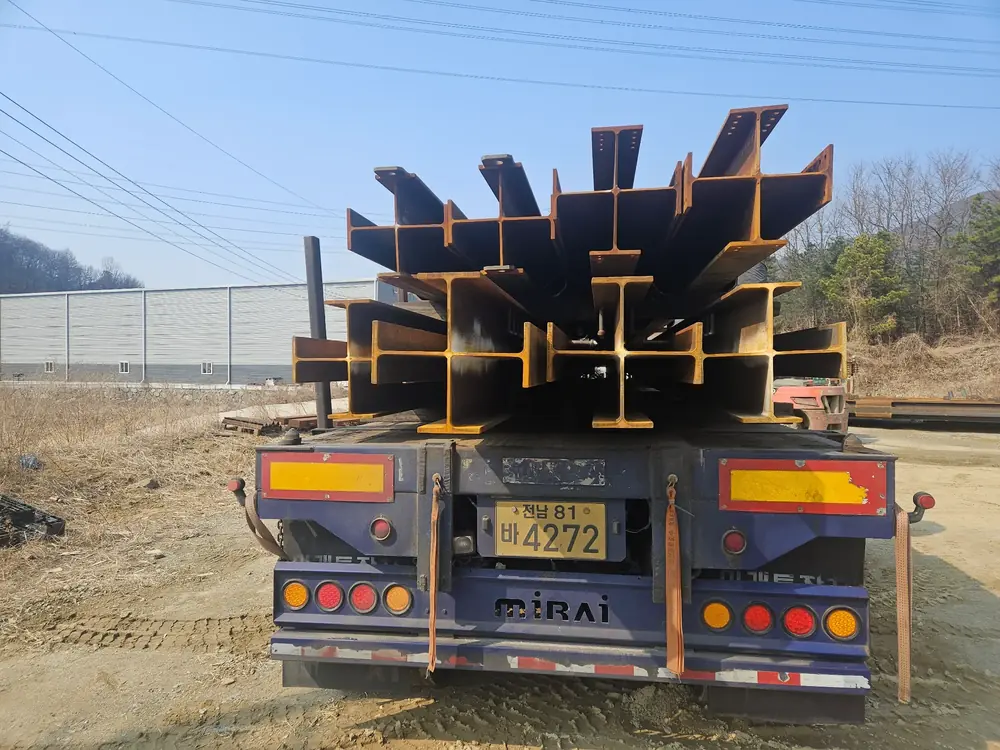

부재 운송·배송
부재 운송·배송(차수·적재 계획 연동)

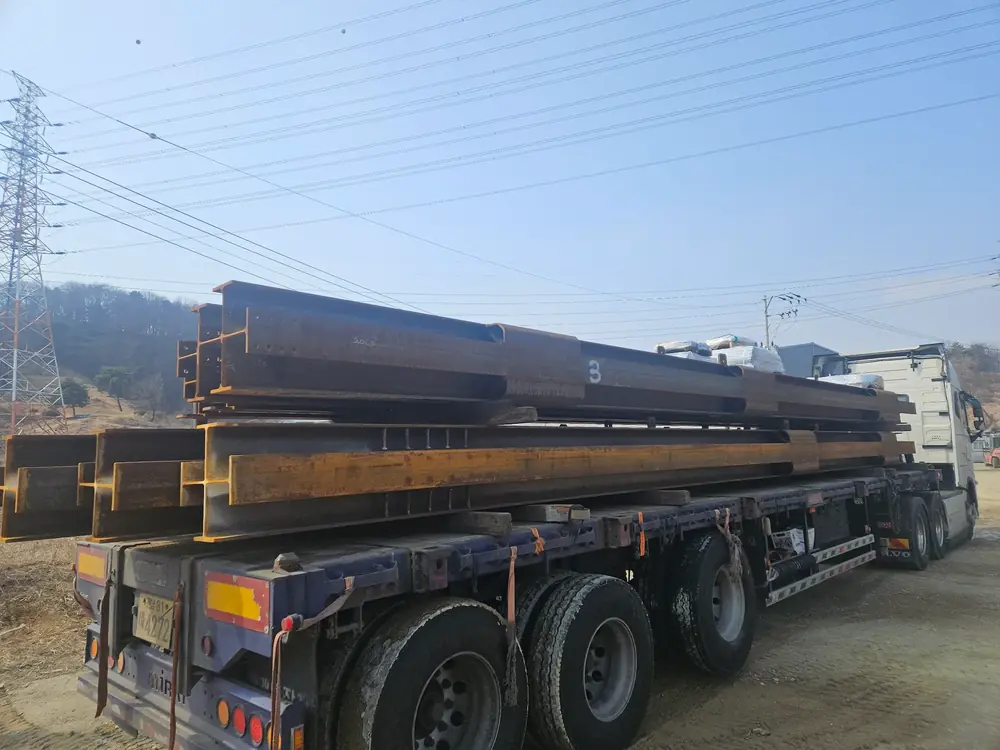

부재 운송·현장 인도
부재 운송·현장 인도(25톤 적재·차수 연동)
물류 최적화 포인트: 제작 초기 물량산정 → 적재 중량 계산 → 25톤 기준 최적화 → 기존 차수 순서 유지 → 운송차수 감소

* PDF 대신 HTML 표로 즉시 표시. 닫기: X / 바깥 클릭 / ESC

현장 운송
현장운송(25톤 기준 적재/차수 계획 연동)

6. E — Erection

설치 마킹 + 진척률 자동 반영

현장 설치 단계에서는 운송된 기둥 부재를 구조물에 접합하고 설치 완료 상태를 시스템에 반영합니다. 설치 완료 기둥은 마킹되어 전체 공정 진척률에 자동 반영됩니다.

설치 단계

  • 반입
  • 설치 진행
  • 설치 완료

구조 접합 방식

  • 볼트 체결 기반 기둥 접합
  • 구조 정렬 후 고정

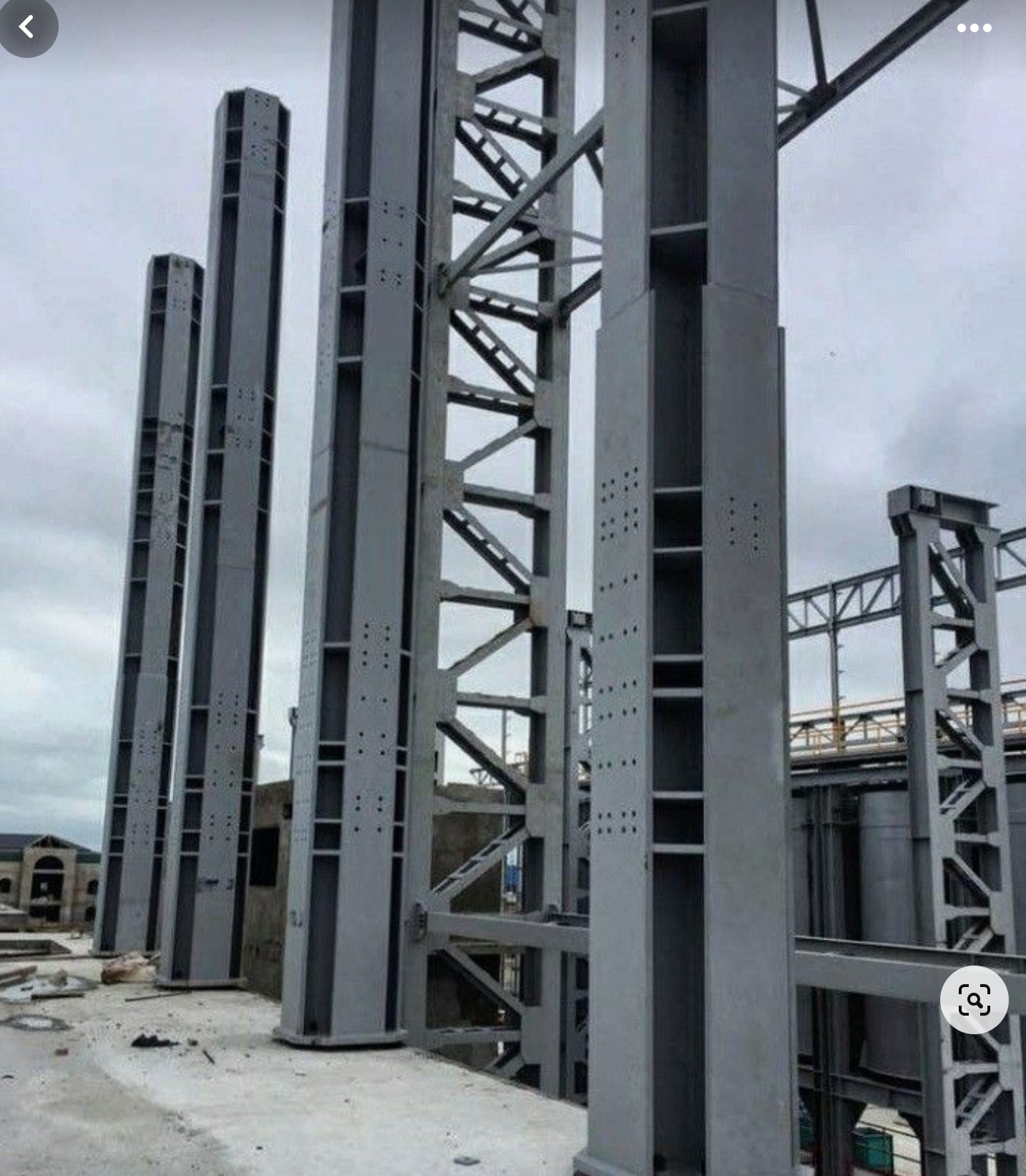

현장 설치
현장설치(설치 완료 마킹 → 진척률 자동 반영)
기둥 접합 구조(Splice)
기둥 접합 구조(볼트 체결 기반 스플라이스)

실적용 프로젝트

SPTEP는 실제 철골 제작·운송·설치가 필요한 주거복합 현장에 적용되어, 공장과 현장이 동일한 공정 데이터를 기준으로 협업할 수 있도록 구성되었습니다.

적용 현장

여수시 학동 주거복합 신축공사 조감도

프로젝트 개요

  • 규모: 지하 5층 ~ 지상 39층
  • 여수시 학동 주거복합 신축공사
  • 위치: 여수시 학동 75-29 일원
  • 시공사: 진흥기업(주)
  • 공사기간: 2025.10.20 ~ 2029.07.19 (45개월)
  • 공동주택 2개동, 총 278세대 및 근린생활시설
  • 주차대수: 477대(법정 430대)
  • 용도지역: 중심상업지역, 방화지구(중앙지구)
적용 포인트: 본 프로젝트는 생산–운송–설치 공정을 하나의 기준 데이터로 연결하여, 제작장에서는 부재 생산현황을 실시간으로 공유하고, 현장에서는 운송차수와 설치 상태를 동일 화면에서 확인할 수 있도록 구성하였습니다.

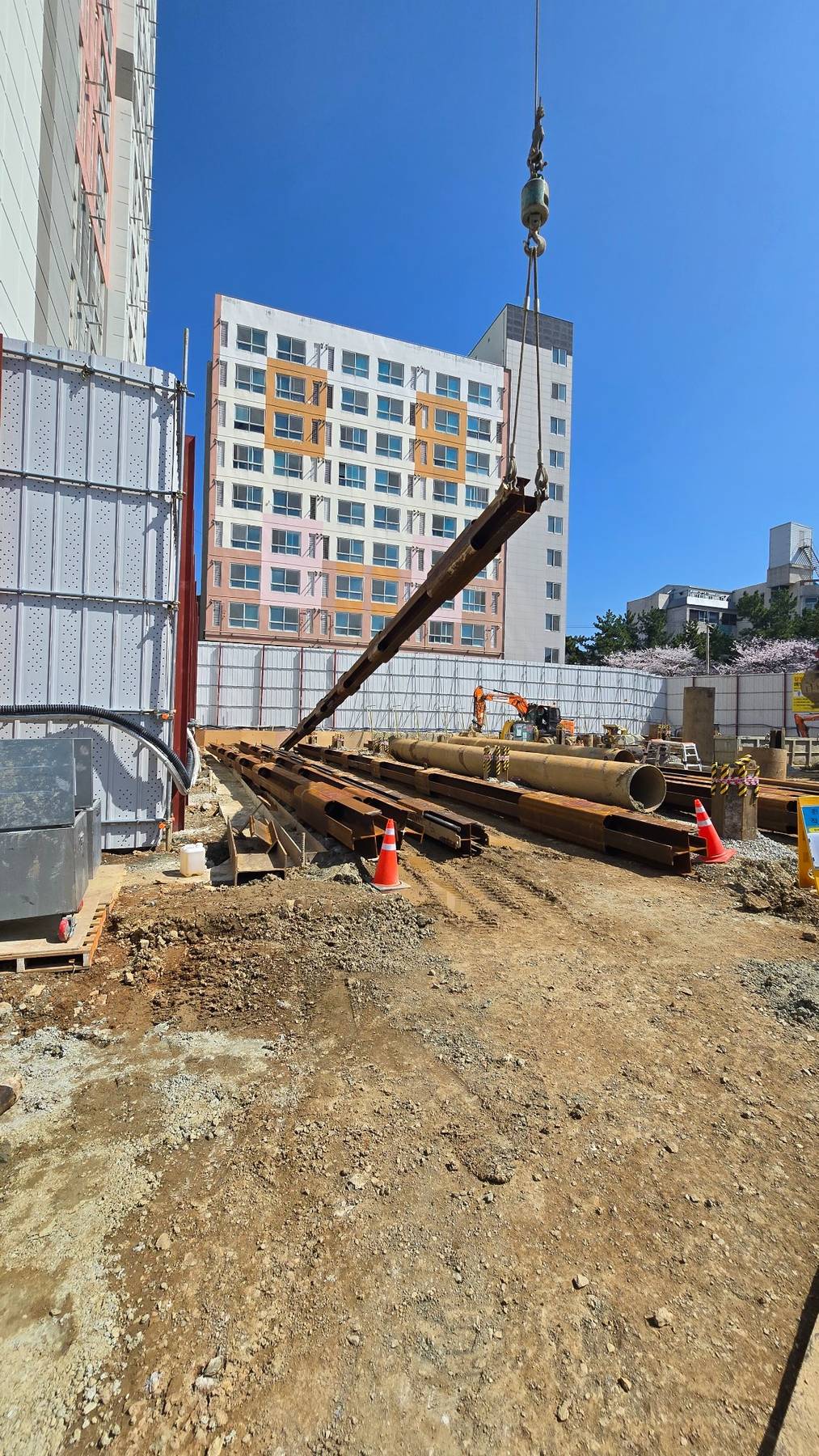

현장 설치 작업
현장 설치(부재 정렬·이음 작업)

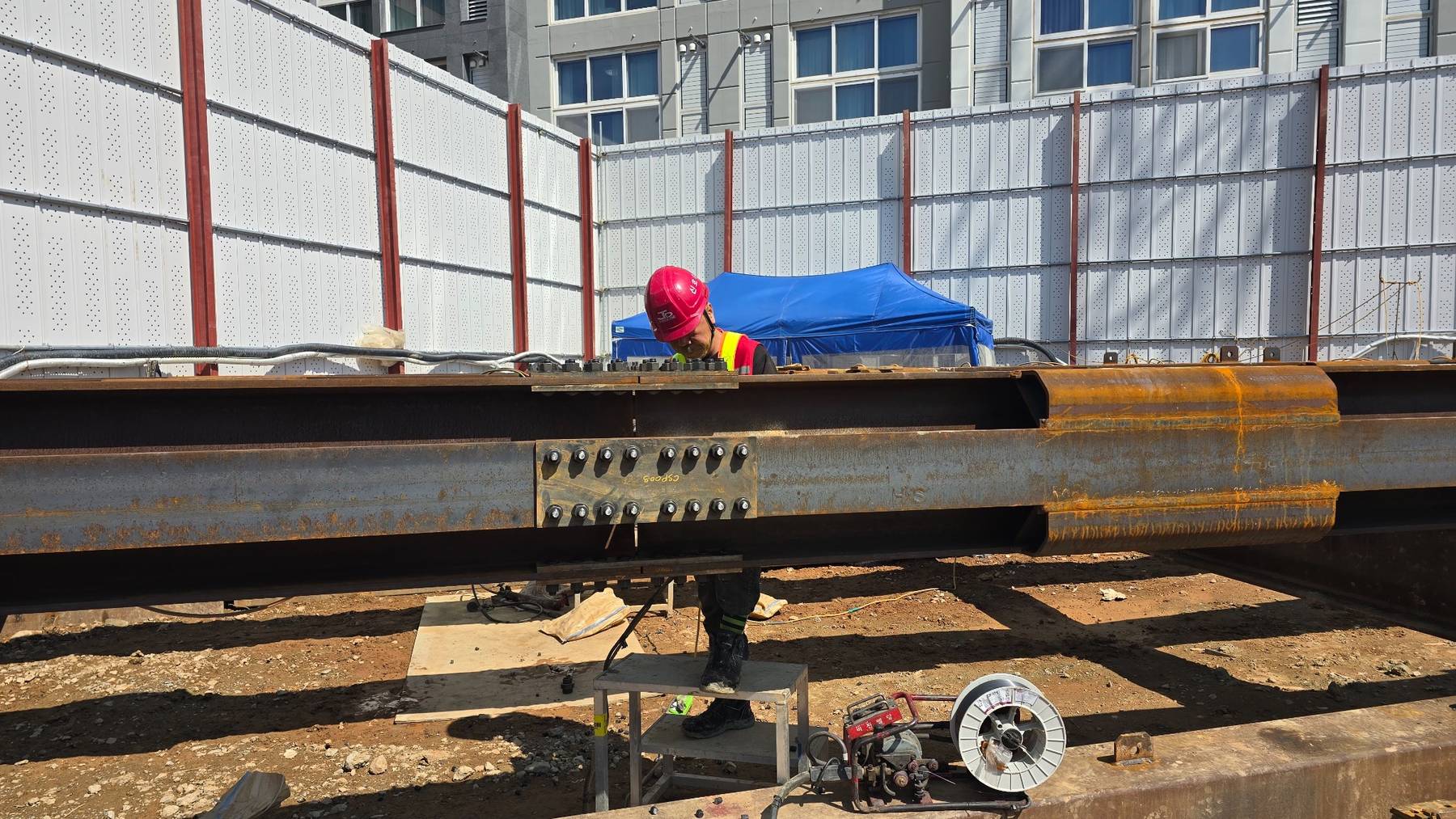

현장 볼트 체결
현장 볼트 체결(스플라이스 조임·검사)

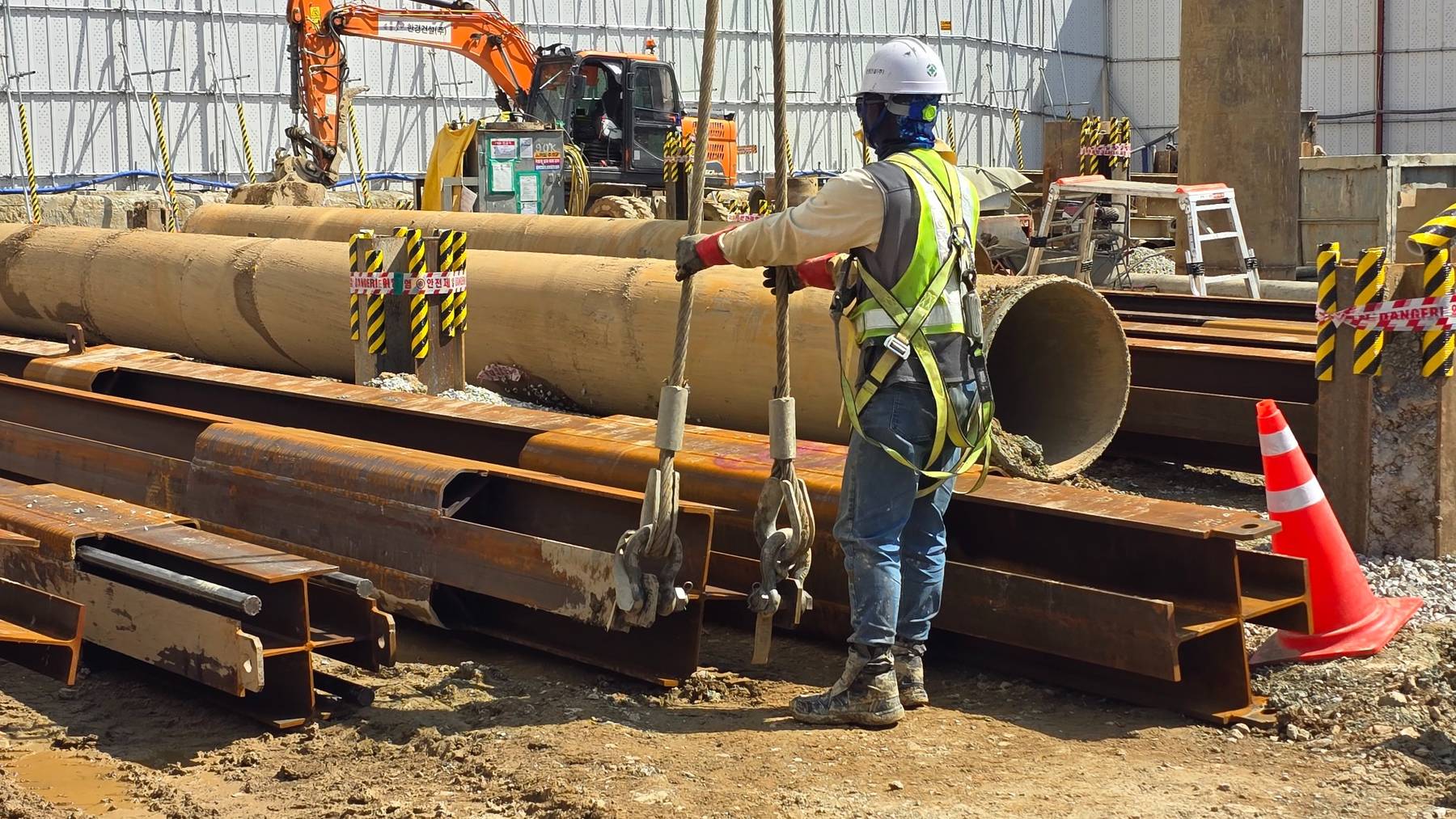

현장 양중
현장 양중(크레인 인양)

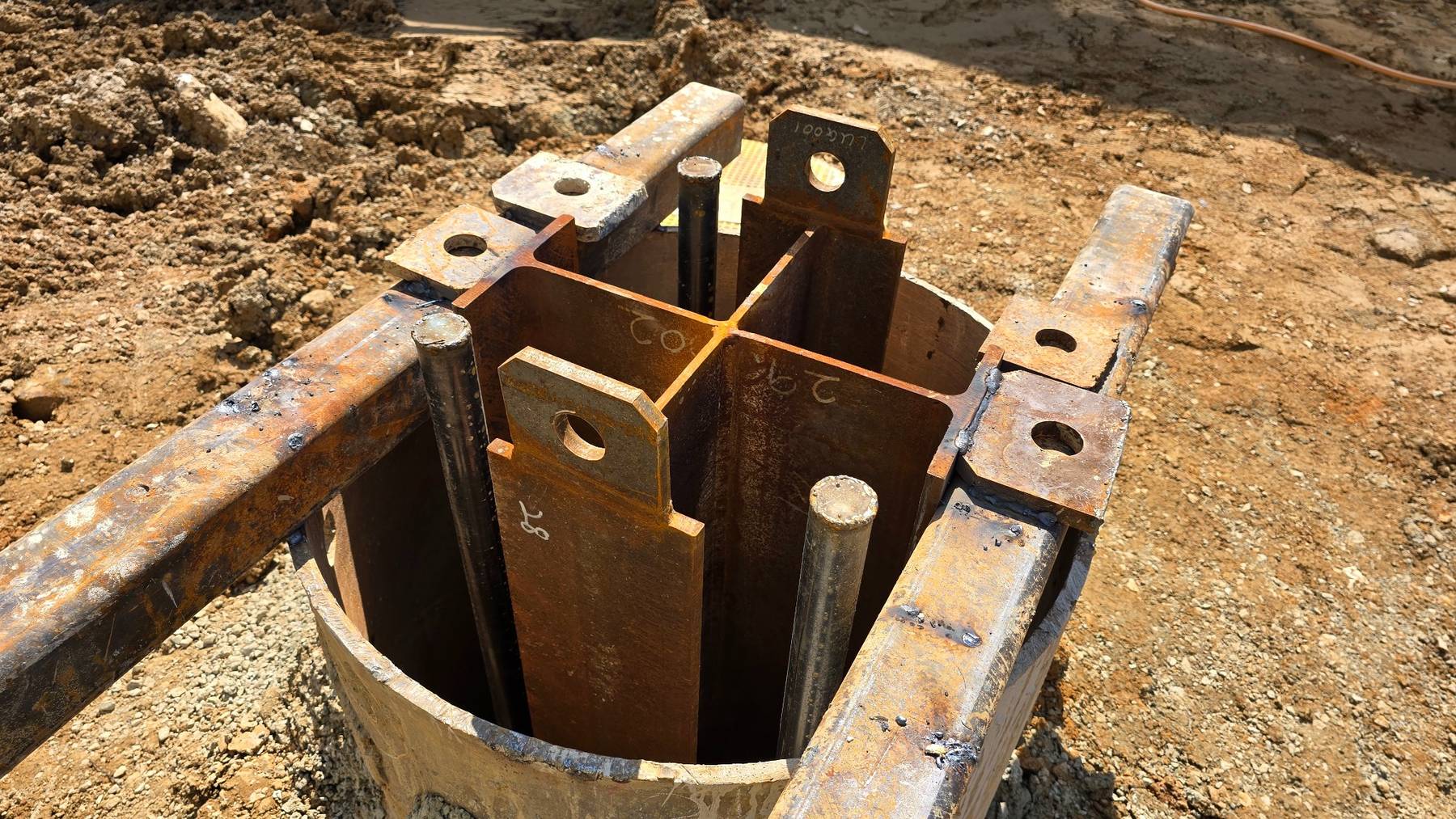

기초부 거치 및 정착
PRD거치 및 정착

7. P — Platform

실시간 구독/동기화/이력

SPTEP는 Firestore의 실시간 구독(Realtime Subscribe) 방식으로 동작합니다. 사용자가 공정/운송/설치 데이터를 입력하면 즉시 저장되고, 접속 중인 사용자들은 새로고침 없이 자동으로 갱신된 데이터를 확인합니다.

실시간 동작 방식

  • 입력 즉시 Firestore 저장
  • 사용자 화면 자동 갱신
  • 프로젝트 단위 데이터 분리
  • 변경 이력(누가/언제/무엇을) 기록

실시간 공유 대상

  • 일일 공정표(6단계 + 상태값)
  • 운송차수(원본/조정, 증감 표기 포함)
  • 설치 완료 마킹(진척률 자동 반영)
  • 사용자 권한(Admin/Editor/Viewer)
협업 운영: 모든 입력은 Firestore에 즉시 반영되며 팀원 화면에 실시간 공유됩니다. 설치 완료 마킹은 즉시 진척률에 반영되어 보고서 없이도 현황 파악이 가능합니다. 운송차수 조정 시 원본 대비 증감(예: 9개 (+1))이 실시간 공유되어 커뮤니케이션 오류를 줄입니다.

8. 권한 관리

프로젝트 단위

SPTEP는 프로젝트 단위 권한 체계를 적용합니다. 권한이 없는 사용자는 해당 프로젝트 데이터에 접근할 수 없습니다.

Administrator

  • 전체 공정 데이터 관리
  • 권한 설정 및 사용자 관리
  • 운송 계획 조정

Editor / Viewer

  • Editor: 생산 입력 · 운송 입력 · 설치 업데이트
  • Viewer: 조회 전용 사용자
K-COLUMN 권한

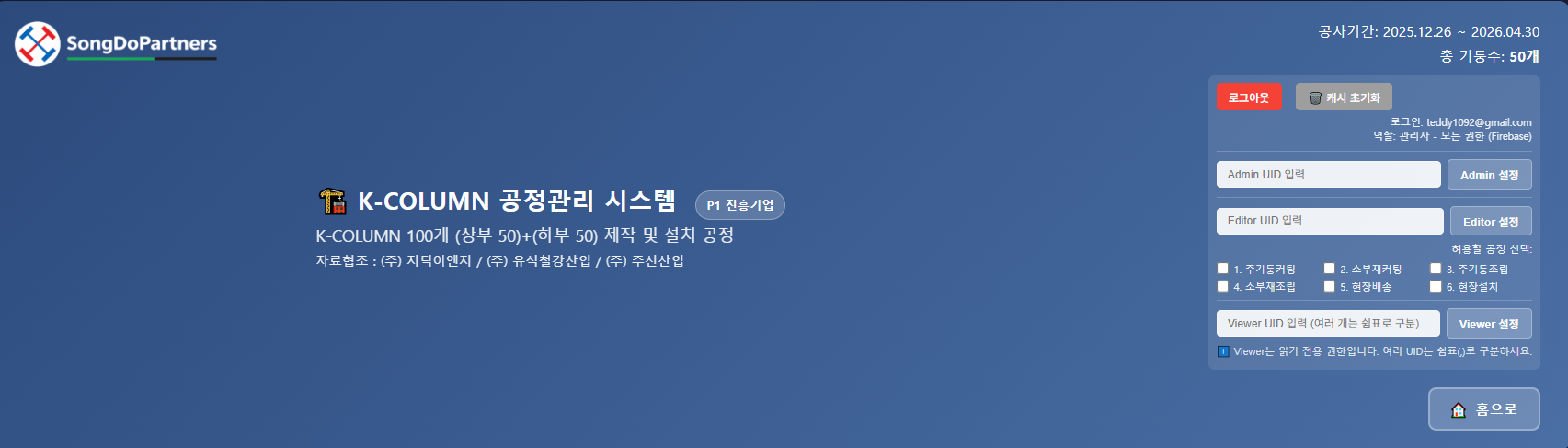

K-COLUMN 권한 관리

9. 실시간 공정표

Firestore 실시간 동기화 공정표를 볼 수 있습니다

K-COLUMN 공정관리 시스템에서 공정표는 Firestore 기반 실시간 동기화로 운영됩니다. 생산·운송·설치 입력이 즉시 반영되며, 팀원 모두가 동일한 최신 공정표를 확인할 수 있습니다.

  • 공정표 전체 데이터 실시간 동기화
  • 일일 입력·운송차수·설치 완료 즉시 반영
  • 역할별 권한에 따른 조회·편집

10. 사용자 매뉴얼

실무 운영 방법

역할별 실무 흐름은 아래와 같습니다. 모든 입력은 실시간 공유되며, 설치 완료 마킹은 진척률에 자동 반영됩니다.

생산 담당자

  • 커팅 입력
  • 조립 상태 업데이트

물류 담당자

  • 운송차수 관리
  • 적재 상태 입력

현장 담당자

  • 반입 등록
  • 설치 완료 마크

관리자

  • 전체 공정 모니터링
  • 지연 공정 관리
운영 핵심 개념 1) 초기 운송차수계획 수립 → 2) 설치 순서 예측 → 3) 생산 공정 선제 구성 → 4) 물량 기반 운송 최적화 → 5) 설치 완료 기반 진척률 관리 → 6) 실시간 협업 운영

11. 적용 효과

운영 성과

✅ 비용 절감 (Cost)

  • 폐기, 재작업, 공정 지연 비용 최소화
  • 실시간 데이터 기반 원가 예측 신뢰도 향상

✅ 시간 단축 (Time)

  • 설계–제작–설치 간 공정 충돌 감소
  • 데이터 기반 의사결정으로 결정 속도 가속

✅ 책임성과 투명성 (Accountability)

  • 누가, 언제, 어떤 기준으로 작업했는지 명확한 이력 관리
  • 분쟁 발생 시 데이터 자체가 객관적 증거

✅ 확장성과 미래 대응력 (Scalability)

  • BIM, 디지털 트윈, 스마트팩토리와 즉시 연동 가능
  • 프로젝트 규모가 클수록 효과는 기하급수적으로 확대
정의: SPTEP는 Steel Production, Transport, Erection 전 과정을 Firestore 기반 플랫폼에서 통합 관리하고, 실시간 공유와 권한 제어를 통해 공정과 물류를 동시에 최적화하는 운영 시스템입니다.
